В Алматы продолжается реализация инвестиционного проекта по модернизации ТЭЦ-2, который направлен на значительное снижение выбросов и повышение экологической безопасности энергетической системы мегаполиса.

Теплоэлектроцентраль является одним из ключевых источников тепла и электроэнергии, обеспечивающих жилой сектор, социальные объекты и промышленную инфраструктуру города, и её обновление включено в перечень поручений Президента Казахстана. Проект рассматривается как основа для формирования более устойчивой энергетической модели Алматы, где надежность энергоснабжения должна сочетаться с сокращением нагрузок на окружающую среду.
На пресс-конференции Региональной службы коммуникаций Алматы представители Департамента экологии и АО «АлЭС» сообщили, что модернизация проходит в соответствии с утверждённой дорожной картой, которая включает все этапы проектирования, строительных работ и последующей пусконаладки. Срок выполнения EPC-контракта составляет 39 месяцев, окончание работ предусмотрено до конца 2026 года. Проектная документация, состоящая из 21 раздела, завершена полностью и прошла государственную экспертизу. Это позволяет переходить к следующим фазам работ без задержек.
Проект модернизации ТЭЦ-2 имеет комплексный характер. Он не ограничивается заменой отдельных узлов и оборудования. Строится полноценная парогазовая электростанция, которая обеспечит экологически более чистый режим работы. Основу будущего комплекса составляют газотурбинные установки, паровые турбины, водоподготовительные блоки, системы газоснабжения и современный релейный щит управления. Такая конфигурация предполагает более высокую энергетическую эффективность и снижение удельных выбросов за счёт использования природного газа и современных технологических решений.
На строительной площадке уже завершена подготовительная стадия, включавшая расчистку территории, устройство временной инфраструктуры, организацию строительных подъездов и обеспечение площадки инженерными коммуникациями. Сейчас ведётся активная стадия строительно-монтажных работ. На пункте подготовки газа выполняется монтаж оборудования, предназначенного для обеспечения газотурбинных установок стабильными параметрами топлива. На объекте водоподготовки идут работы по возведению фундаментов, стен и колонн. Инженеры отмечают, что именно водоподготовка является одной из наиболее технологически сложных частей комплекса, поскольку качество воды напрямую влияет на долговечность паровых турбин и котельного оборудования.
В водогрейной котельной завершается устройство анкерных подколонников и монтаж металлоконструкций. В корпусе релейного щита строители армируют стены и перекрытия. После завершения этих работ начнётся установка оборудования автоматизированного управления станцией. Параллельно идёт монтаж конструкций на подстанции КРУЭ 220 кВ, где выполняется армирование фундаментов для оборудования высокого напряжения. Подстанция является связующим элементом между ТЭЦ-2 и городской энергосистемой, обеспечивая передачу электроэнергии на основные распределительные узлы.

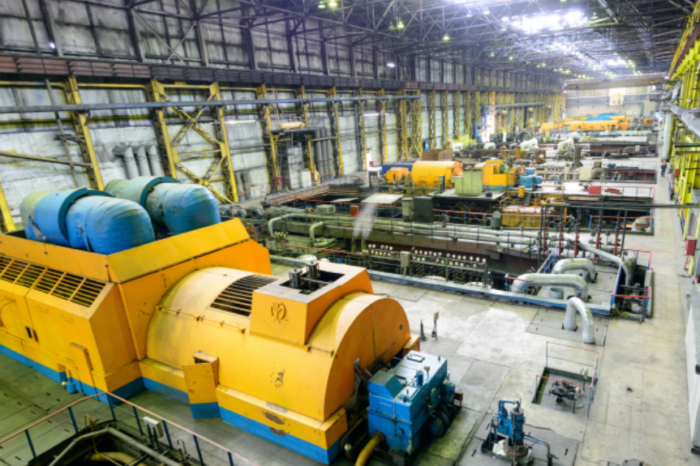

В главном корпусе практически завершены работы по устройству буронабивных свай и большей части свай DSM. Готовятся площадки под три газовые турбины. Две турбины с генераторами уже доставлены и установлены. Монтаж третьей планируется в ближайшие месяцы. Ведётся возведение железобетонных фундаментов под оборудование парогазовых установок и когенерационных турбин. Это позволит станции обеспечивать не только производство электроэнергии, но и тепловую нагрузку, что особенно важно для Алматы с её значительной сезонной потребностью в тепле.
Отдельным направлением проекта является модернизация котельных малого и среднего уровня, расположенных в разных районах города. В 2025 году реконструированы 17 из 85 котельных. Главный инженер ТОО «Алматытеплокоммунэнерго» Павел Леденцов сообщил, что при модернизации использованы горелочные устройства модуляционного типа с плавной регулировкой подачи топлива. Это привело к снижению выбросов и повышению коэффициента полезного действия оборудования. Более эффективные котельные позволяют уменьшить расход энергоресурсов на производство одной гигакалории тепла, что соответствует целям города по увеличению энергоэффективности и устойчивости тепловой инфраструктуры.
После завершения модернизации ТЭЦ-2 ожидается значительное сокращение объёмов выбросов загрязняющих веществ. Переход на газотурбинные и парогазовые технологии уменьшит долю продуктов сгорания, а современная система очистки обеспечит контроль качества выбросов в соответствии с экологическими нормативами. При этом производственные показатели станции останутся стабильными, что критически важно для города с растущей нагрузкой на энергосистему.
Проект модернизации ТЭЦ-2 считается одной из наиболее масштабных экологических инициатив в Алматы. Он меняет технологическую основу крупнейшего энергетического объекта города и формирует новую структуру теплоснабжения, которая позволит обеспечивать жителей теплом и электроэнергией с соблюдением требований по снижению нагрузки на окружающую среду. После ввода объекта в эксплуатацию энергетическая система мегаполиса получит значительный резерв устойчивости, а экологическая ситуация в городе улучшится за счёт уменьшения концентрации выбросов, связанных с работой ТЭЦ.
